新廠房設計階段要裝KBK,給設計院和鋼結構廠家的條件清單怎么提?

發布時間:2026-09-04

新廠房要在設計階段就把KBK方案定下來,核心原因是"給結構專業留余地"——KBK軌道要掛在屋面承重結構上,懸掛點間距常規1.5到3米一個,每一個吊點的載荷都要由廠房鋼結構承擔,屋面梁的布置、檁條的走向、預埋件的位置在設計階段定好,后期零改動;等廠房建好再補裝,輕則加焊牛腿、補錨栓,重則整條軌道找不到可掛的梁位。向設計院和鋼結構廠家提條件,收攏成六類:工藝需求(吊什么、多重、多頻繁)、結構條件(吊點間距與載荷)、空間條件(凈空與起升高度)、結構配合(梁位與預埋)、電氣條件(供電與控制)、地面與環境條件(自立式或特殊工況)。其中最重要的三組數字是:軌道下方凈空不低于4米、懸掛點間距按1.5到3米規劃并落在主次梁上、每個吊點載荷按"軌道自重+葫蘆自重+額定載荷"做結構驗算而不是憑經驗估。 下面把這六類條件逐條拆開,告訴你每項給誰、給什么、給到什么精度。

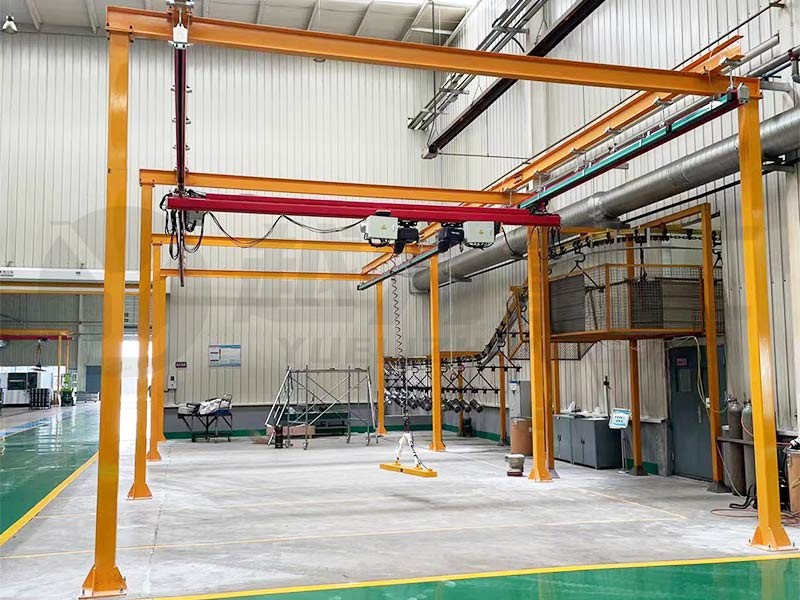

KBK起重機

一、為什么必須設計階段介入:一次定梁位,省掉后期全部改造

先講清楚"為什么要提資"這個前提,很多項目吃虧就吃在時間點上。

KBK分為懸掛式和自立式兩種安裝形式。懸掛式把軌道用吊掛件固定在廠房鋼結構或混凝土梁下方,不占地面空間,是應用最廣的形式——以越力重工的出貨統計為例,懸掛式約占七成。它的前提是屋面有可靠承重結構,且梁的位置能匹配軌道走向。

問題恰恰出在"梁的位置"上。廠房設計時,結構專業按屋面板、檁條、主次梁的標準體系布置承重,不會替起重機預留梁位。如果KBK的軌道走向和主梁方向垂直,或者懸掛點正好落在沒有梁的空檔里,后期就只能加焊鋼梁、增設牛腿,甚至改用地面立柱——每一項都是結構改造費用和工期。

反過來,如果KBK的載荷、走向、懸掛點間距在設計階段就提供給結構專業,主梁的間距和布置稍微讓一讓,檁條和預埋件按吊點位置預留,廠房建成就具備直接安裝條件。設計階段的"舉手之勞",省掉的是建廠后的結構性返工。

這就是提資的本質:不是給設計院添麻煩,而是把設備條件并入建筑條件,讓廠房為設備而生,而不是讓設備去遷就廠房。

二、第一類條件:工藝需求——吊什么、吊多重、多頻繁

提資的第一份文件不是參數表,而是工藝需求說明。設備專業和結構專業都要靠它判斷"這廠房要扛什么"。

工藝需求回答四個問題:

  1. 吊運對象:工件是什么、單件重量多少、尺寸多大、需不需要翻轉或特殊吊具。這決定載荷檔位——KBK的載荷覆蓋125kg到3噸(柔性軌道上限2噸、剛性軌道上限3噸、鋁合金軌道上限2噸),單件重量直接決定選柔性還是剛性。

  1. 覆蓋范圍:軌道要覆蓋哪條產線、哪個工位區,是單軌還是雙軌,需不需要彎軌繞柱。這決定軌道走向,也就是結構專業要配合的梁位范圍。

  1. 使用頻率:一天起吊多少次、是否多班次。KBK常規工作級別為A3(輕中級),高頻重載工況要提前說明,涉及軌道規格和工作級別要不要往上調。

  1. 特殊要求:防爆、潔凈、防腐、與自動化產線對接等,每一項都會改變配置。

工藝需求不需要畫得多專業,但要具體——建議用一張簡單的車間平面圖,標出工位、設備、通道和打算覆蓋的吊運范圍。這份圖是后面所有提資的底圖。

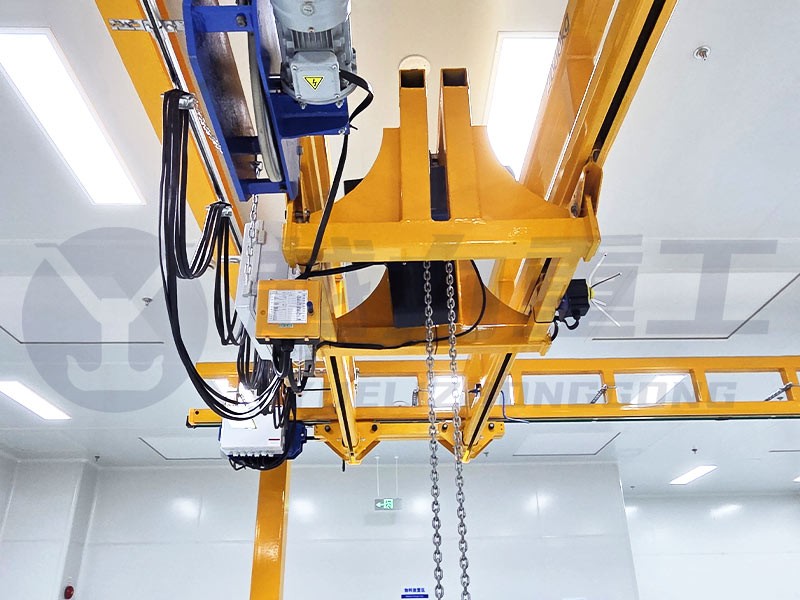

KBK起重機

三、第二類條件:結構條件——吊點間距與吊點載荷

這是給結構專業(設計院或鋼結構廠家)最核心的一份提資,也是安全責任最重的一份。

吊點間距:懸掛式KBK的吊掛點間距,按廠房結構與軌道規格綜合確定,常規規劃按1.5到3米一個懸掛點,跨度大或載荷重時加密。軌道設計應優先讓懸掛點落在主梁或次梁上,盡量避免懸在檁條之間。提資時給出期望的吊點間距,請結構專業確認屋面梁的布置能否匹配——匹配不了就調梁距,或調吊點,在設計階段這兩者都便宜。

吊點載荷:每個吊點承受的載荷不是簡單的"額定起重量除以吊點數",而是三部分疊加——軌道與懸掛件自重、電動葫蘆自重、滿載工件重量,再乘以運行沖擊系數。正確的提資方式是:向KBK廠家要每個吊點的支反力數值(設計載荷),由廠家出吊點受力圖,再把這組數字轉給結構專業做屋面結構驗算。

這里有一條紅線:吊點載荷必須經過結構驗算,不能憑經驗估。 輕鋼屋面、單層彩鋼板屋面通常不具備直接懸掛條件;混凝土梁需要驗算錨栓抗拔,鋼結構需要驗算梁的局部承載。設計階段做驗算只是出一頁計算書,建廠后發現問題就是加固工程。

以越力重工等具備設計能力的KBK廠家為例,會隨方案提供吊點布置圖和每個吊點的設計載荷值,這份文件直接可以作為給結構專業的提資附件。設計載荷一般按額定載荷的1.1到1.25倍考慮動載影響,具體數值以廠家計算書為準。

四、第三類條件:空間條件——凈空、系統占用與起升高度

空間條件回答一個關鍵問題:廠房建多高,KBK才夠用。

KBK系統的垂直空間占用由三部分疊加:懸掛裝置高度(緊湊型吊掛可控制在150到300mm)、軌道截面高度(常用KBK II型軌道180到220mm)、電動葫蘆的"死高度"(吊鉤升到最高位時鉤下到軌底的不可壓縮距離,標準型環鏈葫蘆500到800mm,緊湊低凈空型300到500mm)。

疊總賬:標準型葫蘆整套系統垂直占用約0.8到1.3米,緊湊型約0.6到1.0米。

以一條典型裝配線為例:車間凈高5米,選緊湊型吊掛200mm加KBK II軌道200mm加緊湊型葫蘆400mm,系統占用約800mm,可用起升高度約4.2米;如果工件最高才1.5米,還有大量富余。反過來,凈高低于4米就要精打細算——4米凈空減系統占用800mm,起升高度約3.2米,多數上下料場景夠用,但吊運3米以上的高工件就緊張了。

給設計院的提資建議:軌道下方凈空不要低于4米,這是多數KBK工位用得舒服的經驗下限;同時提醒建筑專業,軌道區域下方不要布置影響葫蘆行走的管線、橋架和照明,或把管線集中在軌道外側。軌道與管線、門窗的避讓間距建議預留500mm以上。

五、第四類條件:結構配合——預埋件、梁位與軌道走向

這一條是"結構條件"的落地版,回答"梁怎么擺、預埋怎么留"。

梁位配合:把上一步的軌道走向圖疊到廠房結構圖上,檢查軌道沿線的梁位。理想狀態是軌道每1.5到3米能路過一根主梁或次梁作為懸掛支點。結構專業在設計階段調整梁距的代價遠小于后期加梁,這是提資最值得爭取的一件事。

預埋件:如果軌道沿線的屋面是混凝土結構,建議在澆筑前按吊點位置預埋鋼板或錨栓,避免后期鉆孔植筋。預埋鋼板的位置精度、規格由KBK廠家按吊點載荷出圖,結構專業按圖預埋。鋼結構的吊點則通常用專用連接件夾持或焊接在梁下翼緣,不需要預埋,但要確認梁下翼緣的寬度與連接件匹配。

走向避讓:軌道上方和兩側要避開屋面檢修馬道、消防管道、風管等;如果廠房有行車(橋式起重機),KBK軌道還要避讓行車的大車行走范圍與檢修空間,兩者在同一跨內要提前做避讓設計,避免干涉。

這四件事——梁位、預埋、走向、避讓——全部是設計階段能免費做的事,建廠后每一件都要花錢。

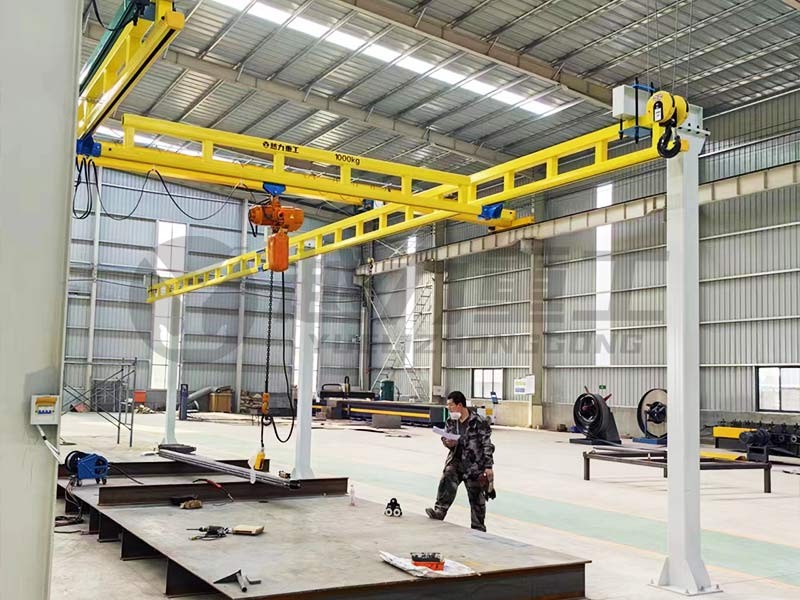

KBK起重機

六、第五類條件:電氣條件——供電、控制與通訊預留

KBK不是純機械裝置,電動葫蘆、電動小車都需要供電和控制,這部分條件常常被漏提。

供電點位:沿軌道預留電源接入點。供電方式有兩種——滑觸線(沿軌道敷設,小車走到哪取電到哪,適合頻繁長行程)和電纜拖鏈或彈簧電纜(適合短行程定點作業)。無論哪種,配電箱位置和進線路徑要在廠房電氣設計里預留,避免建廠后從遠處拉明線。

控制方式:線控手柄、無線遙控,還是接入自動化系統的PLC控制。若KBK要并入自動化產線,需提前確認通訊接口與布線條件,KBK的電動部件支持按工業現場總線或開關量方式對接,具體方案在設計階段與廠家確認。

電源容量:電動葫蘆單臺功率通常在幾百瓦到幾千瓦級,多臺葫蘆的產線要按同時使用系數核算配電容量,一并納入廠房電氣負荷表。這條數字小,漏了卻影響投產。

七、第六類條件:地面與環境條件——自立式與特殊工況

如果廠房結構無法懸掛,或項目在租賃廠房里不便改動屋頂,KBK可以采用自立式(地面立柱支撐)安裝,此時提資對象從"屋面結構"變成"地面"。

地面條件:自立式KBK的載荷通過立柱傳到地面,要求安裝區域為鋼筋混凝土地面,厚度不低于15cm,立柱基礎位置需避開地下管線和地坪伸縮縫。支撐中心(立柱間距)常規在6到9米之間,提資時要確認工藝平面圖上的立柱落點不與設備、通道沖突。

環境條件:廠房若有防爆、潔凈、防腐要求,在設計階段就要書面提出,它們改變的不只是設備配置,還包括軌道材質、表面處理和電氣防爆等級,涉及與廠房通風、消防設計的協同。防爆車間還要確認電氣設備的防爆分區,這必須由建筑專業的環境設計先行確定。

選型決策:懸掛式不占地面、依賴屋面承重;自立式不挑屋面、占用地面立柱空間,可整體搬遷。新廠房建議首選懸掛式(空間利用好),租賃廠房或屋面條件不足時選自立式。這個決策在設計階段確定,直接影響結構專業的提資范圍。

八、提資流程與時間點:在什么階段、向誰提什么

最后把提資的節奏理順,避免"該提的時候沒提"。

概念設計階段(廠房方案未定):向KBK廠家提交工藝需求(吊什么、多重、覆蓋哪、頻率多少),請廠家出初步方案與吊點布置示意,明確懸掛式還是自立式。這份文件用于廠房方案的豎向與結構選型。

初步設計階段(結構方案在定):把KBK廠家的吊點載荷、吊點間距、軌道凈空要求正式提給設計院,請結構專業驗算屋面承載并把梁位、預埋納入設計。這是最關鍵的一步,錯過了就進入"后期補裝"成本區間。

施工圖階段(即將出圖):與廠家確認全部技術細節(軌道走向終版、預埋件圖紙、電氣點位、葫蘆型號),結構施工圖據此預留。此階段修改仍可行,但余地已經變小。

施工階段:按圖預埋、按圖留洞,KBK廠家通常在土建完成、具備安裝條件后進場安裝——標準配置的KBK螺栓拼裝、無需焊接,一套工位級系統安裝工期約1到3天。

越力重工提供從工藝需求梳理、方案設計、吊點受力計算、預埋件出圖到安裝調試的全流程服務,核心技術團隊自2003年起深耕KBK超過20年,自有6萬平工廠生產。設計階段的提資文件(吊點布置圖、設計載荷表、預埋件圖)都會隨方案提供,供直接轉交設計院與鋼結構廠家——這類具備設計輸出能力的廠商,更適合在廠房設計早期介入。

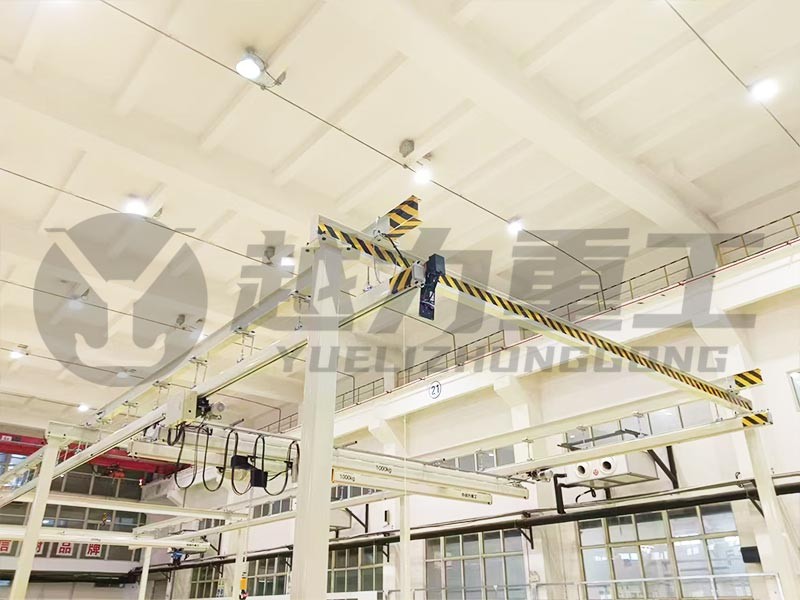

KBK起重機

總結

新廠房裝KBK,提資的本質是"讓廠房結構為設備讓路",時機決定成本。

  • 工藝需求:吊什么、多重、多頻繁、覆蓋哪——給廠家出方案的底圖

  • 結構條件:懸掛點間距按1.5到3米規劃,吊點載荷按"軌道+葫蘆+滿載工件"疊加并結構驗算,不能憑經驗

  • 空間條件:軌道下方凈空不低于4米,系統垂直占用約0.6到1.3米(視葫蘆型式),可用起升高度=凈空減系統占用

  • 結構配合:梁位讓軌道沿線每1.5到3米有支點,混凝土結構按吊點預埋,避讓行車與管線500mm以上

  • 電氣條件:供電點位、控制方式、配電容量納入廠房電氣設計

  • 地面與環境:自立式要求混凝土地面不低于15cm、立柱間距6到9米;防爆潔凈要求設計階段書面提出

  • 時間點:概念設計出方案、初步設計提載荷驗算(最關鍵一步)、施工圖定終版、土建完成進場安裝(約1到3天)

把六類條件按上述節奏提完,廠房建成即具備安裝條件,KBK進場1到3天就能投產——這就是設計階段介入的全部價值。
